AI 데이터센터가 전기를 기다리다 계약서를 다시 쓰기 시작했다
Oracle의 Project Jupiter는 AI 전력 부족이 더 이상 ‘2030년 전망’만의 문제가 아니라는 것을 보여준다. 전력 인입이 늦어질 수 있다는 가능성만으로 계약의 force majeure 조항이 작동했고, 수십억달러의 대출과 임대수익의 시간표까지 흔들리기 시작했다. AI 인프라 투자에서 이제 봐야 할 지표는 GPU 수보다 Time to Power 다.

20초 핵심
전력 부족이 ‘전망’에서 ‘계약 사건’으로 넘어왔다
지난 2년간 AI 전력 논의는 대부분 미래형이었다. 2030년 전력수요가 얼마나 늘어나는지, 몇 GW가 부족한지, 원전과 가스터빈이 얼마나 더 필요한지를 계산했다. 중요한 전망이지만 아직 손익계산서와 계약서 밖의 이야기였다.
Project Jupiter에서는 이미 금융과 계약이 움직였다. Reuters에 따르면 Oracle은 뉴멕시코의 대형 AI 데이터센터 캠퍼스와 관련해 force majeure 통지를 보냈다. 전력 확보가 늦어져 시설이 예정대로 가동되지 못할 가능성에 대비해, 일정이 밀릴 경우 지급 시점을 늦출 수 있는 보호장치를 가동한 것이다. Oracle은 프로젝트에서 철수하려는 것이 아니며, 공식적으로는 여전히 계획된 일정대로 진행 중이라는 입장이다.
중요한 것은 force majeure라는 단어 자체가 아니다. “전기가 늦게 들어올 수 있다”는 위험이 이제 데이터센터 계약의 경제적 조건을 바꿀 정도로 커졌다는 점이다.
Project Jupiter는 데이터센터가 아니라 거대한 프로젝트 파이낸싱이다

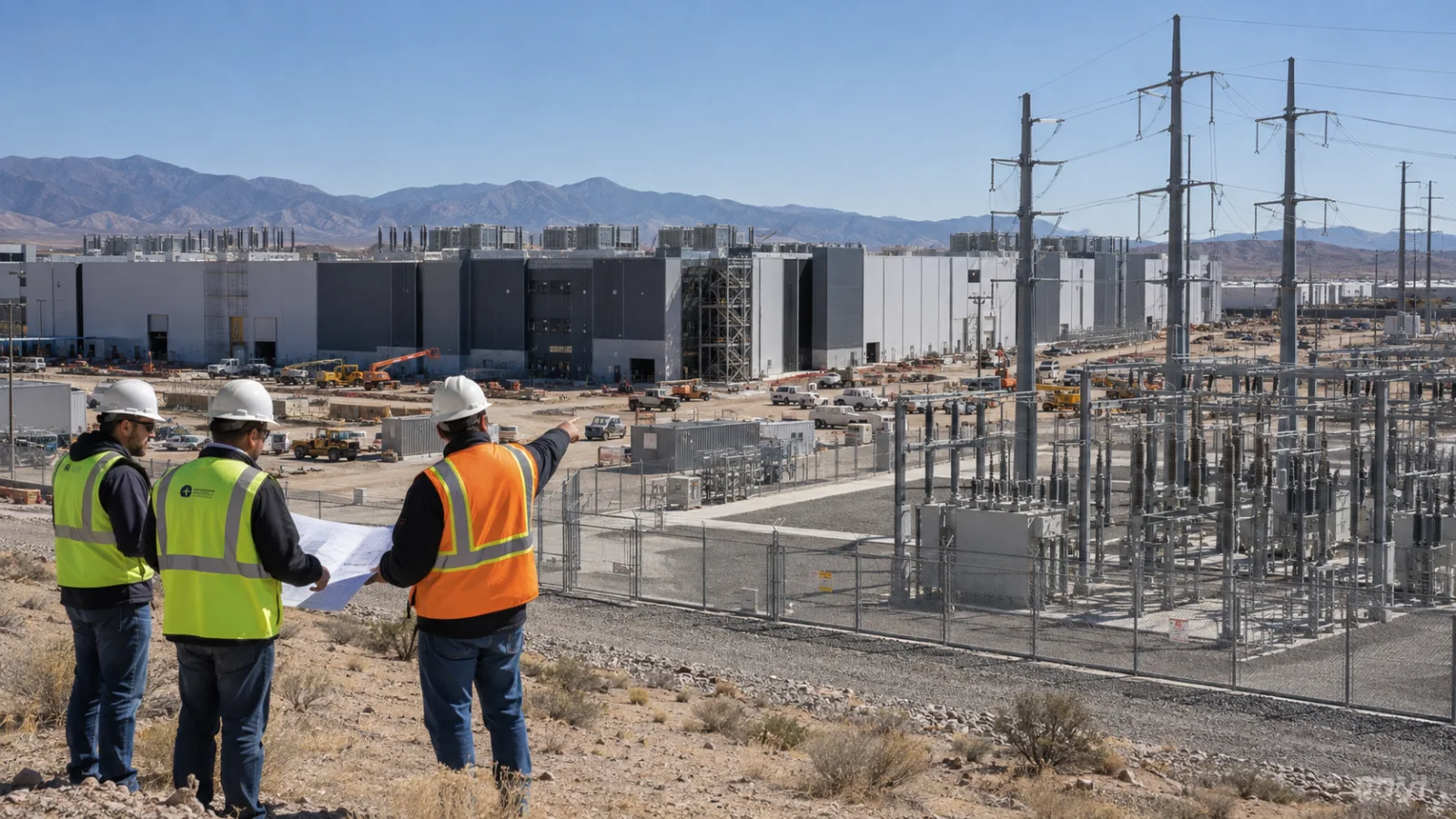

우리는 AI 데이터센터를 흔히 “GPU가 가득한 거대한 컴퓨터”로 생각한다. 그러나 투자 구조를 열어보면 실체는 부동산, 발전, 연료공급, 환경허가, 대출, 장기임대가 결합된 인프라 프로젝트에 가깝다.
건물을 완성해도 전기가 없으면 매출은 발생하지 않는다. 연료전지에 공급할 가스 파이프라인이 늦어져도 안 되고, 대기질 허가가 늦어져도 안 되며, 전력설비와 냉각, 네트워크가 같은 시점에 준비돼야 한다. 그 뒤에야 수십억달러의 GPU가 추론 작업을 시작하고 현금을 만든다.
Project Jupiter는 최대 2.45GW 규모의 Bloom Energy 연료전지 설계를 채택했다. 그러나 가스 공급 인프라와 허가 절차는 계속 변수로 남아 있다. Reuters는 이 프로젝트에 약 180억달러의 대출이 연결돼 있고, Blue Owl이 약 30억달러의 자기자본을 투자했다고 보도했다. 관계자에 따르면 Blue Owl의 수익률은 건설기간보다 완공 후 높아지는 구조다. 가동이 늦어지면 더 높은 수익이 시작되는 시점도 뒤로 밀린다.
새로운 투자지표 : Time to Power
AI 인프라의 수익성을 볼 때 기존의 Time to Revenue보다 한 단계 앞선 지표가 필요하다. 나는 이를 Time to Power라고 본다. 데이터센터에 실제 전력이 들어오는 시점까지 걸리는 시간이다.
이 지표가 중요한 이유는 단순하다. 전기가 들어오기 전까지 토지, 건물, 냉각설비, 네트워크, GPU에 투입된 자본은 수익을 거의 만들지 못한다. 반면 이자와 건설비, 인건비, 장비 감가상각 위험은 계속 쌓인다. 통전이 6개월, 12개월 늦어질수록 프로젝트 IRR과 임대수익의 현재가치는 달라진다.
그래서 발표자료의 “1GW 확보”라는 숫자만 봐서는 부족하다. 투자자가 물어야 할 것은 전력원의 종류, 파이프라인이나 송전선의 허가 상태, interconnection 일정, 현장 발전설비의 설치 진척도, 그리고 계약상 지연비용을 누가 부담하는지다.
AI 인프라 2막은 Energy와 Finance의 언어로 읽어야 한다
Reuters는 이번 Project Jupiter 사례가 다른 데이터센터 금융 논의에도 영향을 주고 있다고 전했다. 대형 기술기업이 tenant로 들어와 있다는 사실만으로 금융기관이 안심하던 단계에서 벗어나, 전력과 허가 지연의 위험을 누가 떠안는지까지 다시 묻고 있다는 것이다.
이 변화는 AI 산업의 성숙을 보여준다. 모델 성능이 좋아지고 컴퓨트 수요가 늘수록 산업은 오히려 더 오래된 문제와 깊이 연결된다. 전력공급, 토지, 금리, 계약, 감가상각, 장기대출, 프로젝트 파이낸싱이다.
Moody’s가 Reuters에 제시한 전망에 따르면 미국 6대 기술기업의 AI 관련 자본지출은 2027년 약 1조달러에 이를 수 있다. 이 정도 규모가 되면 “수요가 충분한가”만으로는 자금이 움직이지 않는다. 금융시장은 이제 공사 지연, 전력 인입, 지역사회의 반대, 담보가치, 부채 상환구조를 함께 가격에 넣기 시작한다.
Project Jupiter를 AI 데이터센터 붐의 붕괴 신호로 읽을 필요는 없다. Oracle과 Blue Owl은 프로젝트에 대한 약정이 유지되고 있다고 밝히고 있으며, AI 컴퓨트 수요 자체가 약해졌다는 증거도 아니다.
다만 투자자의 분석 순서는 바뀌어야 한다. 지금까지는 GPU 공급과 데이터센터 발표 규모가 먼저였다. 앞으로는 발표된 용량보다 실제 통전 가능한 용량, 그리고 그 날짜의 신뢰도가 더 중요해질 가능성이 높다.
어제까지 “GPU보다 오래 남는 AI 자산은 전기일 수 있다”가 자산가치의 문제였다면, Project Jupiter는 그 전기의 가치가 계약과 금융에서 어떻게 나타나는지를 보여준다. 전력접속권, 연료공급, 허가를 제때 확보한 사업자는 단순한 전력 보유자가 아니라 AI 매출의 시작일을 통제하는 사업자가 된다.
- 현재 확인된 내용은 아니다. Oracle은 프로젝트가 계획된 일정대로 진행되고 있다고 밝혔고, force majeure 통지는 지연 발생 시 지급조건을 보호하기 위한 조치로 설명되고 있다.
- GPU와 건물이 완성돼도 전력이 없으면 컴퓨트 서비스를 판매할 수 없다. 매출 시작은 늦어지지만 대출이자와 자본비용은 계속 발생하기 때문에 프로젝트 수익률이 낮아질 수 있다.
- 아니다. 2.45GW는 Project Jupiter에 설치될 수 있는 Bloom Energy 연료전지 발전설비의 최대 설계 규모다. 실제 IT load와 동일한 숫자로 보면 안 된다.
- 현재로서는 전력과 허가, 금융구조의 실행 리스크에 더 가깝다. 다만 이런 지연이 여러 프로젝트에서 반복되면 AI 컴퓨트 공급 증가 속도와 관련 기업의 매출 인식 시점에는 영향을 줄 수 있다.
