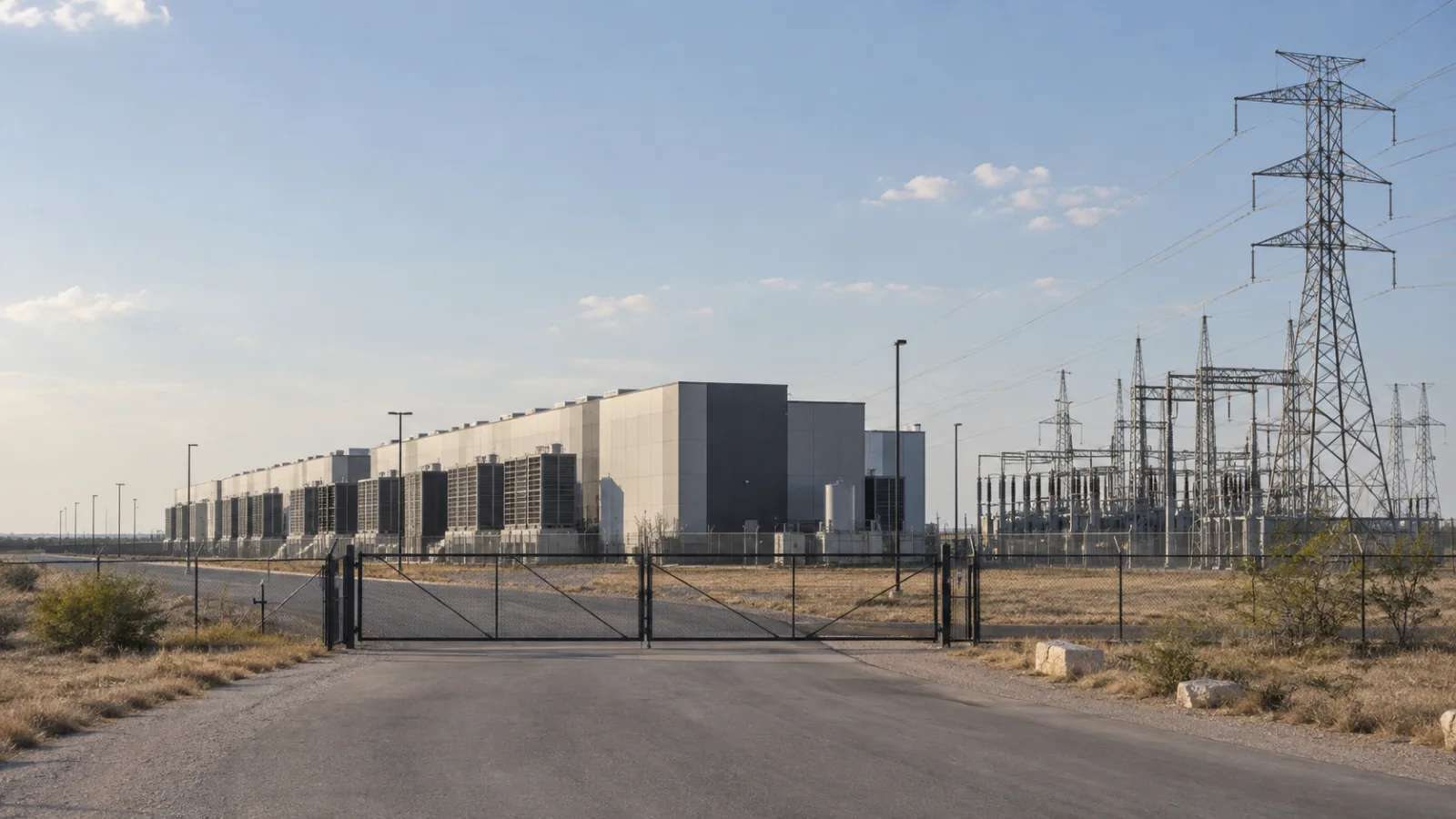

텍사스가 데이터센터를 멈춰 세웠다

AI 경쟁에서 GPU보다 구하기 어려운 것이 생기고 있다. 실제로 전기를 쓸 수 있는 장소다. 텍사스의 474GW 접속 요청은 앞으로 AI 인프라를 평가하는 단위가 GPU 숫자에서 ‘전기가 들어온 GW’로 이동할 수 있음을 보여준다.

20초 핵심

1
텍사스 주지사 Greg Abbott는 9월 21일 데이터센터가 요구하는 신규 주정부 허가를 ERCOT의 전수조사가 끝날 때까지 중단하라고 지시했다. 영구 금지는 아니다.
2
ERCOT가 검토 중인 대규모 전력 접속 요청은 474GW를 넘는다. 데이터센터만의 확정 수요는 아니며 중복 신청과 취소 가능성도 크지만, 텍사스 기록상 피크 수요 약 91GW의 5배가 넘는다.
3
투자자가 볼 숫자도 달라질 수 있다. 발표된 데이터센터 GW가 아니라 실제 송전망, 변전소, 냉각과 허가를 갖추고 GPU를 켤 수 있는 Energized GW 가 더 중요한 KPI가 될 가능성이 커졌다.

474GW는 얼마나 큰 숫자인가

1GW는 10억W다. 대형 원전 한 기의 발전용량을 대략 1GW 안팎으로 생각하면, 474GW는 명목용량 기준으로 대형 원전 수백 기와 비교할 만한 크기다. 물론 발전소의 설비용량과 데이터센터의 접속 신청 전력을 그대로 같은 것으로 볼 수는 없다. 발전소에는 이용률이 있고 데이터센터도 신청한 최대전력을 매시간 100% 쓰지 않는다.

더 직접적인 비교가 있다. ERCOT의 2026년 기록상 피크 수요는 약 91GW다. 텍사스 전체가 가장 많은 전기를 쓰는 순간의 5배가 넘는 규모가 접속 요청 목록에 올라와 있다는 뜻이다.

474GWERCOT가 검토 중인 대규모 전력 접속 요청 규모. 확정 건설 물량이 아니며 데이터센터 이외 대규모 부하도 포함될 수 있다.
약 91GW

텍사스 전력망의 기록상 최대 수요. 474GW는 이 수치의 약 5.2배다.

5×+

문제는 474GW가 모두 실현된다는 것이 아니라, 전력회사가 ‘진짜 수요’를 골라내야 할 정도로 신청이 폭증했다는 데 있다.

474GW를 그대로 믿으면 안 되는 이유

개발업체는 하나의 데이터센터를 짓기 위해 여러 후보지에 접속 신청을 넣을 수 있다. Dallas, Austin, Houston에 각각 1GW를 신청한 뒤 실제로는 한 곳만 선택할 수도 있다. 자금조달이나 고객계약이 끝나지 않은 초기 프로젝트도 섞여 있을 수 있다.

그래서 Abbott가 8월 먼저 요구한 것은 단순한 접속 동결이 아니라 verification과 audit이었다. 프로젝트가 실제로 건설될 가능성이 있는지, 전력망을 감당할 수 있는지, 물 사용과 세제 혜택까지 포함해 확인하라는 것이다. 9월 21일에는 한 단계 더 나아가 TCEQ가 데이터센터 프로젝트에 내주는 허가를 멈추게 했고, 주정부 발표는 필요한 정보가 확보될 때까지 다른 주 기관도 관련 규제 승인을 진행하지 말라고 명시했다.

핵심은 “474GW가 지어진다”가 아니다. 474GW라는 신청 폭증이 전력망의 계획 방식 자체를 흔들기 시작했다는 것이다.

AI는 소프트웨어 속도로 커지고, 전력은 인프라 속도로 늘어난다

지난 몇 년간 AI 인프라의 병목은 GPU, HBM, 첨단 패키징이었다. 이 병목은 여전히 중요하다. 그러나 텍사스 사건은 그 앞단에 새로운 질문을 붙인다.

그 GPU를 실제로 켤 수 있는가.

GPU 세대는 1년 남짓한 주기로 빠르게 바뀐다. 데이터센터 건물도 상대적으로 빠르게 지을 수 있다. 하지만 대형 변압기, 송전선, 변전소, 가스터빈, 신규 발전소는 주문과 인허가, 건설에 훨씬 긴 시간이 필요하다. Reuters는 2026년 미국에서 고전압 변압기의 납기가 최대 160주까지 늘어난 사례를 보도했다.

이 시간차가 AI 산업의 중요한 구조적 병목이다. 컴퓨팅 수요는 소프트웨어처럼 급증하지만 전력 인프라는 토지, 공사, 허가, 장비 공급망의 속도로 움직인다.

AI 인프라 층위과거 핵심 병목새롭게 커지는 병목
ComputeGPU, HBM, CoWoS전력당 연산효율, 실제 가동 가능 시점
Facility서버 랙, 냉각변전소, 변압기, switchgear, 냉각용 전력과 물
Grid상대적으로 배경 변수송전망 접속, 발전원, 허가, 지역사회 비용
투자 KPIGPU count, announced GWEnergized GW, time-to-power

해법은 발전소만 더 짓는 것이 아니다

전력 공급을 늘리는 것은 필수다. 실제로 AI 수요는 가스터빈, 원전, 송전망, 배터리, 변압기와 switchgear까지 투자 범위를 넓히고 있다. 그러나 공급망과 인허가 속도를 생각하면 발전소만으로 단기간에 문제를 풀기는 어렵다.

그래서 Nvidia, Google, Emerald AI가 9월 16일 출범시킨 AI Energy Management Alliance가 흥미롭다. 이들이 제시한 방향은 데이터센터를 고정된 전력 소비자가 아니라 조절 가능한 부하로 만드는 것이다. 전력망이 빡빡할 때 일부 학습 작업을 늦추고, 배터리를 방전하거나, 자체 발전을 사용하고, 여유가 있는 시간대로 연산을 옮기는 방식이다.

AI 전력 문제의 해법은 결국 두 축으로 갈 가능성이 높다. 공급을 더 빨리 늘리는 것과, 수요를 더 영리하게 움직이는 것이다.

투자자는 이제 ‘Energized GW’를 봐야 한다

두 AI 클라우드 사업자가 똑같이 최신 GPU 10만 개를 확보했다고 가정해보자. A사는 2GW 전력 연결, 변전소, 냉각, 토지와 허가가 끝났다. B사는 GPU 구매계약은 있지만 전력 연결 예정이 2029년이다.

GPU 숫자는 같아도 경제적 가치는 같지 않다. A사는 GPU를 켜서 토큰과 매출을 만들 수 있지만 B사는 전력 인프라가 준비될 때까지 자산이 놀 수 있다.

그래서 데이터센터 산업의 다음 KPI는 announced GW보다 energized GW, 그리고 time-to-power가 될 가능성이 있다. 몇 GW를 발표했느냐가 아니라 언제 실제 전기가 들어오고, 그 전력이 장기적으로 확보됐으며, 추가 전력망 비용을 누가 부담하는지가 중요해진다.

INSIGHT TIMES VIEW

텍사스의 허가 중단을 AI 투자 사이클의 붕괴 신호로 해석할 필요는 없다. 오히려 반대다. 수요가 너무 빠르게 몰리면서 전력망, 물, 허가와 지역사회 비용이 새로운 제약조건으로 올라온 사건에 가깝다.

다만 투자자에게는 중요한 경고도 있다. 데이터센터 발표 규모를 곧바로 미래 매출로 환산하는 방식은 위험해졌다. 전력 접속이 지연되고, 변압기와 switchgear 납기가 길어지고, 주민과 규제기관이 비용 부담을 요구하면 프로젝트 수익률과 가동 시점이 달라진다.

따라서 AI 인프라 투자에서는 GPU 공급뿐 아니라 전력 확보의 질 을 같이 봐야 한다. 이미 전력이 확보된 캠퍼스, 발전원과 장기계약을 가진 사업자, 송배전 장비 공급업체, 유연부하와 저장장치를 결합하는 기업의 전략적 가치가 높아질 수 있다. 반대로 “몇 GW를 짓겠다”는 발표만 크고 실제 전력 연결 일정이 불명확한 프로젝트는 더 높은 할인율을 적용해 볼 필요가 있다.

텍사스가 데이터센터 건설을 금지한 것인가?
  • 아니다. 이번 조치는 ERCOT의 전수조사가 끝날 때까지 데이터센터 관련 신규 주정부 허가 절차를 멈추는 일시 조치다. 다만 전력망 접속 검증에 이어 허가 단계까지 제동을 걸었다는 점에서 규제 강도는 높아졌다.
474GW가 모두 데이터센터 수요일까?
  • 그렇게 읽으면 안 된다. 공식 발표의 474GW는 ERCOT가 검토 중인 전력망 접속 요청 규모다. 중복 신청, 취소 가능 프로젝트, 데이터센터 외 대규모 부하가 포함될 수 있다. 그래서 audit이 필요하다.
그렇다면 474GW 숫자는 의미가 없는가?
  • 아니다. 확정 수요로 쓰면 과장이지만, 접속 신청이 전력망의 현재 피크 수요를 몇 배나 넘어섰다는 사실 자체는 계획 시스템이 감당하기 어려운 속도로 대형 부하가 몰리고 있음을 보여준다.
이 변화는 Nvidia에 나쁜 뉴스인가?
  • 단기적으로는 데이터센터 가동 지연이 GPU 설치 속도를 늦출 수 있다. 반면 전력 효율이 높은 시스템과 유연한 전력 운영 기술의 가치가 커질 수 있다. 칩 수요가 사라진다기보다 구매 이후 실제 가동까지의 병목이 더 중요해지는 변화로 보는 편이 적절하다.
개인 투자자는 무엇을 가장 먼저 확인해야 하나?
  • AI 인프라 기업이 발표한 GPU 수나 데이터센터 GW만 보지 말고, 실제 전력계약과 계통 접속, 변전소와 냉각 설비, 가동 예정 시점을 함께 확인하는 것이 좋다. 숫자의 크기보다 전기를 켤 수 있는 날짜가 중요해지고 있다.

체크 포인트

ERCOT의 audit 결과474GW 가운데 중복과 투기적 신청을 제거한 뒤 실제 건설 가능성이 높은 수요가 얼마나 남는지가 가장 중요하다.
Energized GW와 time-to-power빅테크와 AI 클라우드 업체가 발표하는 총용량보다 실제 전력 연결이 끝나는 시점과 가동 가능한 용량을 확인해야 한다.
변압기와 switchgear 납기전력 장비의 리드타임이 줄지 않으면 발전용량이 늘어도 데이터센터 연결 속도는 제한될 수 있다.
Flexible Load의 상용화Google, Nvidia, Emerald AI 방식이 실제로 더 빠른 계통 접속과 낮은 전력비로 연결되는지 봐야 한다.
비용을 누가 부담하는가송전망과 발전설비 증설 비용을 일반 소비자와 데이터센터 중 누가 부담하는지가 프로젝트 경제성과 정치적 수용성을 좌우한다.
이제는 발표한 GW가 아니라 전기가 들어온 GW를 세야 한다.

인사이트 타임스 편집부
